Jaki rodzaj fundamentów wybrać pod dom budowany w 3 miesiące?

Maciek

9 marca, 2026

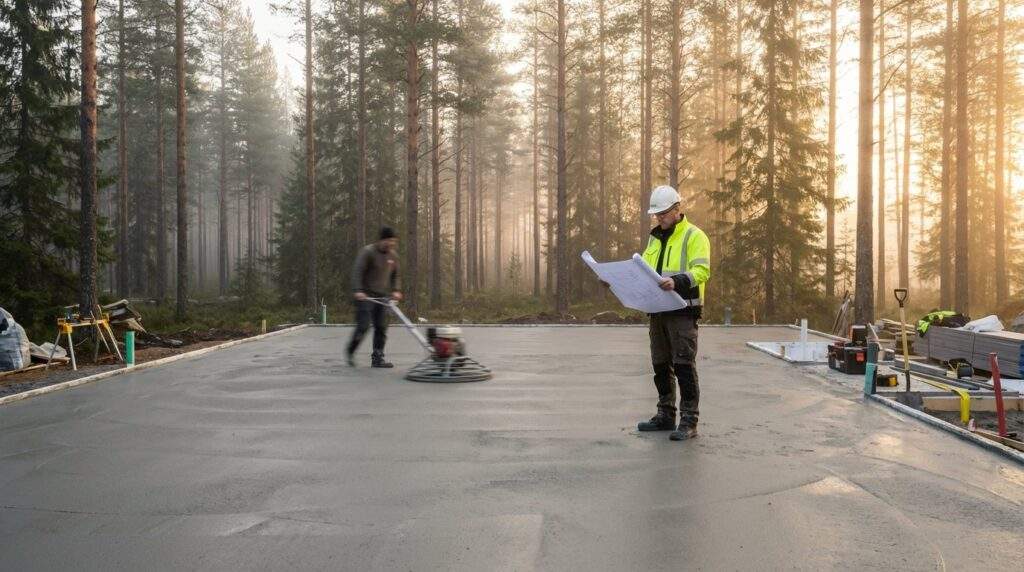

wide shot at golden hour capturing the construction of a modern insulated slab foundation for a prefabricated home

Budowa domu w trzy miesiące narzuca bezwzględny rygor technologiczny, eliminujący mokre procesy budowlane wymagające długiego schnięcia. Jedynym racjonalnym wyborem dla tak napiętego harmonogramu jest płyta fundamentowa lub fundamenty na palach wkręcanych, które skracają czas realizacji stanu zerowego z 4 tygodni do zaledwie kilku dni. Często inwestorzy zastanawiają się, czy da się wybudować dom w 3 miesiące bez utraty jakości – odpowiedź brzmi „tak”, pod warunkiem idealnego doboru fundamentu. Tradycyjne ławy fundamentowe, ze względu na 28-dniowy okres wiązania betonu i konieczność przerw technologicznych, stanowią ryzykowne „wąskie gardło” mogące zablokować montaż ścian prefabrykowanych. Wybór odpowiedniej technologii to w tym przypadku nie kwestia preferencji, ale matematyczna kalkulacja czasu niezbędnego do osiągnięcia pełnej nośności konstrukcji.

Decyzja o rodzaju posadowienia musi zapaść na etapie adaptacji projektu, uwzględniając specyfikę budynku. Aby poprawnie dobrać fundament, warto zrozumieć, czym różni się technologia szkieletowa od modułowej przy szybkiej budowie, gdyż systemy te generują różne obciążenia punktowe. Szybka budowa domu wymaga synchronizacji dostaw elementów ściennych z gotowością fundamentu, co w praktyce wyklucza metody wymagające wieloetapowego szalowania i zbrojenia w wykopach.

Dlaczego czas wiązania betonu jest najważniejszym czynnikiem przy szybkiej budowie?

Beton konstrukcyjny klasy C20/25 lub C25/30 osiąga pełną wytrzymałość projektową po 28 dniach dojrzewania, co w modelu budowy 3-miesięcznej zużywa aż 30% całego dostępnego czasu. W przypadku tradycyjnych ław fundamentowych, proces ten jest dodatkowo wydłużony przez konieczność wykonania deskowania, zbrojenia oraz murowania ścian fundamentowych z bloczków. Każdy z tych etapów jest podatny na opóźnienia pogodowe, szczególnie opady deszczu, które uniemożliwiają prace ziemne i zalewanie wykopów.

Technologie dedykowane do szybkiego budownictwa, takie jak płyta fundamentowa, pozwalają na przyspieszenie prac dzięki zastosowaniu dodatków chemicznych do betonu oraz eliminacji głębokich wykopów. Płyta, będąc elementem monolitycznym wylewanym na warstwie izolacji, dojrzewa równomiernie i umożliwia montaż konstrukcji szkieletowej już po 7-14 dniach (przy osiągnięciu ok. 70% wytrzymałości, co wystarcza dla lekkich domów drewnianych).

Ekspercki wgląd: W budownictwie ekspresowym pojęcie "szybki fundament" nie oznacza pośpiechu przy pracy, lecz eliminację przestojów technologicznych. Zastąpienie ław fundamentowych płytą lub palami to zysk rzędu 3-4 tygodni, co często decyduje o tym, czy inwestor wprowadzi się do domu przed zimą, czy utknie z "rozgrzebaną" budową.

Jeszcze bardziej radykalnym rozwiązaniem problemu wiązania są fundamenty suche, czyli pale wkręcane lub prefabrykaty żelbetowe. W ich przypadku parametr „czas do obciążenia” (Time-to-Load) wynosi od 4 do 24 godzin. Oznacza to, że ekipa montująca ściany może wejść na plac budowy praktycznie w tym samym dniu, w którym zakończono prace fundamentowe.

Czy płyta fundamentowa to optymalny wybór pod domy szkieletowe i modułowe?

Płyta fundamentowa jest obecnie standardem w budownictwie energooszczędnym i prefabrykowanym. Obszerny artykuł omawiający dom w 3 miesiące – przegląd technologii prefabrykowanych dostępnych w Polsce (2026) wskazuje właśnie na płytę jako fundament najczęściej rekomendowany przez producentów. Oferuje ona najkrótszy czas realizacji wśród metod wylewanych (średnio 5-7 dni roboczych). Jej konstrukcja opiera się na płytkim wykopie (usunięcie humusu) i wykonaniu podbudowy z kruszywa zagęszczanego mechanicznie, na której układa się warstwę izolacji termicznej z twardego polistyrenu ekstrudowanego (XPS). Taki układ sprawia, że beton jest odizolowany od gruntu, co eliminuje ryzyko podciągania wilgoci.

Istotną zaletą płyty w kontekście szybkości jest możliwość zintegrowania jej z systemem grzewczym, tworząc tzw. legalną płytę grzewczą. Zatopienie rur ogrzewania podłogowego bezpośrednio w płycie konstrukcyjnej eliminuje konieczność wykonywania późniejszych wylewek podłogowych (jastrychu), które wymagałyby kolejnych tygodni na wyschnięcie przed położeniem posadzek. To oszczędność nie tylko czasu, ale i pieniędzy – jeden proces budowlany załatwia kwestię nośności i ogrzewania parteru.

Dla domów szkieletowych, które są konstrukcjami lekkimi, płyta zapewnia doskonałą sztywność i równomierne rozłożenie obciążeń na grunt. Zapobiega to osiadaniu budynku nawet na gruntach o gorszej nośności, co jest jednym z kluczowych czynników decydujących o tym, czy domy budowane w 3 miesiące są trwałe w perspektywie kilkudziesięciu lat. Zbrojenie rozproszone (włókna stalowe lub polimerowe dodawane do mieszanki betonowej) często zastępuje tradycyjne siatki stalowe, co dodatkowo przyspiesza proces przygotowania do betonowania o 1-2 dni.

SPRAWDŹ TEŻ:  Gdzie wyrzucamy styropian?

Jak fundamenty prefabrykowane i pale wkręcane redukują czas realizacji do minimum?

Pale wkręcane (screw piles) to technologia bezkonkurencyjna pod względem szybkości, umożliwiająca posadowienie domu w ciągu jednego dnia roboczego bez użycia kropli betonu. Stalowe rury z dospawaną helisą (świdrem) są wkręcane w grunt za pomocą maszyny hydraulicznej, a ich nośność jest weryfikowana w czasie rzeczywistym poprzez pomiar momentu obrotowego. Jest to rozwiązanie idealne dla domów modułowych i szkieletowych, które posiadają własną, sztywną ramę podłogową (np. drewnianą lub stalową).

Zastosowanie pali eliminuje konieczność wykonywania wykopów, wywożenia urobku oraz niszczenia działki ciężkim sprzętem. Stan zerowy w tej technologii jest gotowy do przyjęcia budynku natychmiast po wypoziomowaniu głowic montażowych. W harmonogramie 3-miesięcznym pozwala to na rozpoczęcie montażu domu np. we wtorek rano, jeśli w poniedziałek wykonano palowanie.

Alternatywą są fundamenty prefabrykowane – gotowe stopy lub belki żelbetowe przywożone z fabryki i ustawiane dźwigiem na przygotowanym podłożu. Choć wymagają one precyzyjnego wyrównania terenu, ich montaż jest niezależny od warunków atmosferycznych (poza ekstremalnym wiatrem). Prefabrykaty świetnie sprawdzają się zimą, gdy niskie temperatury uniemożliwiają wylewanie betonu na budowie (ryzyko zamarznięcia wody w mieszance).

Porównanie Czasu Gotowości do Obciążenia (Time-to-Load)

Poniższa tabela obrazuje drastyczne różnice w czasie potrzebnym do rozpoczęcia dalszych prac budowlanych w zależności od wybranej technologii.

Technologia Fundamentu Czas Realizacji (Robocizna) Czas Schnięcia / Wiązania Gotowość do montażu domu Koszt Ryzyka Pogodowego
Pale Wkręcane 1 dzień 0 dni (Brak betonu) Natychmiast (4-6h) Niski (możliwy montaż w mrozie)
Prefabrykaty 1-2 dni 0 dni (Beton fabryczny) 24h (po stabilizacji) Średni (wymaga nośnego gruntu)
Płyta Fundamentowa 4-7 dni 7-14 dni (Wstępne) 10-21 dni Średni (wrażliwość na deszcz)
Tradycyjne Ławy 14-21 dni 28 dni (Pełne) 40-50 dni Wysoki (przestoje technologiczne)

Jakie koszty ukryte generuje tradycyjny fundament przy szybkim harmonogramie?

Analiza kosztów budowy domu w 3 miesiące musi wykraczać poza proste zestawienie cen materiałów i robocizny, uwzględniając tzw. „koszt utraconego czasu” (Cost of Time). Wybór tradycyjnych ław fundamentowych, które są tańsze materiałowo, często okazuje się droższy w ujęciu całościowym z powodu konieczności utrzymywania placu budowy przez dodatkowy miesiąc. Do kosztów tych wlicza się opłacenie kierownika budowy, wynajem toalety, ogrodzenia, kontenerów oraz ewentualne odsetki od transz kredytu hipotecznego. To właśnie kwestie finansowe i harmonogram często determinują to, czy banki dają kredyt na dom modułowy, gdyż instytucje te preferują szybkie i przewidywalne procesy budowlane.

Opóźnienie na etapie fundamentów, spowodowane np. tygodniowymi opadami deszczu uniemożliwiającymi murowanie ścian fundamentowych, burzy cały łańcuch dostaw. Producenci domów prefabrykowanych pracują w ścisłych slotach produkcyjnych – jeśli inwestor nie przygotuje fundamentu na czas, jego dom może trafić do magazynu, co generuje koszty składowania i przesuwa montaż o kolejne tygodnie. Płyta fundamentowa a fundament tradycyjny to w tym kontekście wybór między przewidywalnością a ryzykiem logistycznym.

Dodatkowym aspektem jest koszt robót ziemnych i zagospodarowania terenu po budowie. Tradycyjne fundamenty generują setki ton urobku (ziemi z wykopów), który trzeba wywieźć lub zniwelować, co kosztuje tysiące złotych. Płyta fundamentowa wymaga jedynie zdjęcia humusu (ok. 30 cm), a pale wkręcane nie generują urobku w ogóle, pozostawiając teren wokół domu czystym i nienaruszonym.

W jaki sposób warunki gruntowe determinują szybkość prac fundamentowych?

Jaki rodzaj fundamentów wybrać pod dom budowany w 3 miesiące?

Decyzja o wyborze szybkiego fundamentu nie może być podjęta w oderwaniu od geologii, dlatego badania geotechniczne są absolutnie niezbędnym pierwszym krokiem. Na gruntach słabonośnych (torfy, namuły, gliny plastyczne) tradycyjne ławy wymagałyby głębokich wykopów i kosztownej wymiany gruntu, co mogłoby wydłużyć prace o 2-3 tygodnie. W takiej sytuacji jedynym ratunkiem dla harmonogramu 3-miesięcznego są pale (mikropale lub wkręcane), które przenoszą obciążenia na głębsze, stabilne warstwy gruntu, pomijając słabe warstwy wierzchnie.

W przypadku wysokiego poziomu wód gruntowych, wykonanie ław fundamentowych wiąże się z koniecznością ciągłego odwadniania wykopu (igłofiltry), co generuje olbrzymie koszty i ryzyko rozluźnienia gruntu. Płyta fundamentowa, wylewana na podwyższeniu z kruszywa, jest bezpieczna od wód gruntowych i działa jak szczelna wanna. Zastosowanie izolacji przeciwwilgociowej i termicznej pod płytą (np. szkło spienione lub XPS) dodatkowo zabezpiecza budynek, nie wydłużając czasu pracy.

Głębokość przemarzania gruntu, która w Polsce waha się od 0,8 m do 1,4 m, wymusza przy tradycyjnych fundamentach głębokie posadowienie. Płyta fundamentowa jest tzw. fundamentem płytkim, który dzięki opasce przeciwwysadzinowej (izolacja pozioma wokół domu ukryta pod ziemią) nie wymaga kopania poniżej strefy przemarzania. To oszczędność rzędu kilkudziesięciu roboczogodzin pracy koparki.

SPRAWDŹ TEŻ:  Villajoyosa nieruchomości jako synonim kameralnego luksusu i śródziemnomorskiego spokoju

Płyta fundamentowa a fundament tradycyjny – co wybrać w wyścigu z czasem?

Bezpośrednie starcie tych dwóch technologii w kontekście budowy ekspresowej deklasuje metodę tradycyjną niemal w każdym aspekcie poza ceną początkową materiałów. Płyta fundamentowa jest rozwiązaniem kompleksowym – w jednym cyklu technologicznym otrzymujemy fundament, podłogę na gruncie oraz kompletny system izolacji termicznej bez mostków cieplnych. W metodzie tradycyjnej (ławy + ściany fundamentowe + chudziak + izolacja + wylewka) mamy do czynienia z pięcioma odrębnymi procesami, z których każdy wymaga przerw technologicznych.

Eliminacja mostków termicznych w płycie ma również znaczenie dla tempa prac wykończeniowych. Brak wilgoci i przemarzania sprawia, że budynek szybciej osiąga parametry cieplno-wilgotnościowe pozwalające na prace malarskie czy układanie podłóg drewnianych. W domach na tradycyjnych fundamentach wilgoć technologiczna z murów i wylewek może odparowywać miesiącami, co jest niedopuszczalne przy założeniu wprowadzenia się po 90 dniach.

Ekspercki wgląd: Wielu inwestorów błędnie zakłada, że najtańszy fundament to ten z najtańszych materiałów. W budownictwie szybkim walutą jest czas. Jeśli płyta fundamentowa kosztuje 20% więcej niż ławy, ale pozwala uniknąć miesiąca wynajmu mieszkania i raty kredytu pomostowego, to realny bilans ekonomiczny często wychodzi na zero, a zyskujemy spokój i wyższą jakość energetyczną budynku.

Z perspektywy wykonawczej, płyta minimalizuje ryzyko błędów ludzkich. Prostota szalowania (często gotowe kształtki styropianowe) i zbrojenia sprawia, że ekipa jest w stanie przygotować całość pod zalanie w 3-4 dni. Tradycyjne fundamenty wymagają precyzyjnego murowania, izolowania pionowego i poziomego, co przy presji czasu często kończy się niedoróbkami i nieszczelnościami.

Case Study: Projekt „Rapid 90” – Fundament jako Wąskie Gardło

Wyzwanie: Inwestor z Wielkopolski musiał wprowadzić się do domu (szkielet drewniany, 105 m²) w ciągu 3 miesięcy ze względu na sprzedaż poprzedniego mieszkania. Rozpoczęcie prac: 15 września (ryzyko jesiennych deszczy).

Scenariusz A (Odrzucony): Tradycyjne Ławy

  • Szacowany czas prac ziemnych i murowych: 3 tygodnie.
  • Czas wiązania betonu: 4 tygodnie.
  • Łącznie: 7 tygodni do wejścia cieśli. Montaż domu zacząłby się w listopadzie, w warunkach dużej wilgotności.

Scenariusz B (Wybrany): Płyta Fundamentowa Grzewcza

  • Przygotowanie terenu i instalacji: 3 dni.
  • Ułożenie izolacji XPS i zbrojenia z rurami PEX: 2 dni.
  • Betonowanie i zacieranie: 1 dzień.
  • Pielęgnacja betonu: 10 dni.
  • Łącznie: 16 dni do wejścia cieśli.

Rezultat: Wybór płyty pozwolił rozpocząć montaż ścian 33 dni wcześniej niż w scenariuszu tradycyjnym. Dom został zamknięty w stanie surowym przed pierwszymi przymrozkami, a dzięki zintegrowanemu ogrzewaniu w płycie, prace wykończeniowe wewnątrz ruszyły natychmiast po podłączeniu pompy ciepła, osuszając budynek w rekordowym tempie. Całkowity czas budowy wyniósł 88 dni.


Jakie technologie hybrydowe mogą uratować harmonogram w trudnym terenie?

W sytuacjach, gdy teren jest mocno nachylony (skarpa) lub grunt jest wyjątkowo niestabilny, standardowa płyta może być zbyt kosztowna lub czasochłonna w przygotowaniu. Wówczas rozwiązaniem dla szybkiej budowy są fundamenty hybrydowe. Najczęstszym wariantem jest połączenie pali (wkręcanych lub betonowych) z lekką konstrukcją rusztu stalowego lub drewnianego, na którym posadawiany jest dom.

Taka konstrukcja eliminuje konieczność niwelacji terenu i budowy wysokich ścian fundamentowych, które są „zabójcami czasu” i budżetu. Dom na skarpie posadowiony na palach może powstać w tym samym tempie, co dom na płaskim terenie – w 2-3 dni. Przestrzeń pod domem pozostaje wentylowana, co jest zdrowe dla konstrukcji drewnianych, a estetykę zapewnia się poprzez odpowiednie maskownice cokołowe montowane na samym końcu inwestycji.

Innym rozwiązaniem jest płyta fundamentowa podparta na mikropalach. Stosuje się ją, gdy warstwa nośna gruntu zalega głęboko. Mikropale są wykonywane z poziomu gruntu, a następnie wiązane ze zbrojeniem płyty. Pozwala to zachować zalety płyty (izolacyjność, ogrzewanie) przy jednoczesnym zagwarantowaniu stabilności na trudnym gruncie, bez konieczności czekania na osiadanie terenu po wymianie gruntu.

Jakie formalności prawne wpływają na czas rozpoczęcia budowy fundamentów?

Szybkość fizycznej budowy to jedno, ale proces inwestycyjny zaczyna się w urzędach. Fundament pod dom szkieletowy musi być zgodny z projektem budowlanym. Kluczowe jest wcześniejsze ustalenie, jakie formalności trzeba załatwić przed budową domu prefabrykowanego, aby uniknąć przestojów już na starcie. Zmiana technologii z ław na płytę fundamentową w trakcie budowy jest zmianą istotną i wymaga projektu zamiennego oraz wpisu kierownika budowy, co zazwyczaj nie wstrzymuje prac, jeśli konstruktor działa sprawnie.

Jednak w przypadku pali wkręcanych, sytuacja bywa bardziej złożona. Niektóre urzędy mogą wymagać dodatkowych uzgodnień lub traktować pale jako specyficzną formę posadowienia wymagającą innej dokumentacji geologicznej. Ważne jest, aby na etapie adaptacji projektu upewnić się, że projektant posiada uprawnienia do projektowania w wybranej technologii i potrafi szybko przygotować niezbędne obliczenia statyczne. Brak odpowiednich „papierów” może zablokować budowę skuteczniej niż najgorsza pogoda.

SPRAWDŹ TEŻ:  Czy styropian to plastik? Sprawdź zanim wyrzucisz

Warto również pamiętać o logistyce dojazdu. Płyta fundamentowa wymaga dojazdu ciężkich betonomieszarek (tzw. gruszek) i pompy do betonu. Jeśli działka jest trudno dostępna, czas realizacji może się wydłużyć przez konieczność organizowania przeładunku betonu lub utwardzania drogi dojazdowej (płyty drogowe). W takich lokalizacjach pale wkręcane, montowane przez małe, zwrotne maszyny na gąsienicach, mogą okazać się jedyną opcją umożliwiającą dotrzymanie 3-miesięcznego terminu.

Podsumowanie

Wybór fundamentu pod dom budowany w 3 miesiące nie może być dziełem przypadku ani przyzwyczajenia wykonawcy. Jest to strategiczna decyzja, która determinuje powodzenie całego przedsięwzięcia. Tradycyjne ławy fundamentowe, ze względu na długi czas wiązania betonu i wysokie ryzyko opóźnień pogodowych, są technologią dyskwalifikującą przy tak napiętym harmonogramie.

Płyta fundamentowa stanowi optymalny kompromis między szybkością, parametrami izolacyjnymi a stabilnością, pozwalając na kontynuowanie prac po około 10-14 dniach i oferując gotowy system grzewczy. Z kolei pale wkręcane i prefabrykaty to rozwiązania bezkonkurencyjne czasowo (gotowość w 24h), idealne dla domów modułowych i trudnych warunków gruntowych, choć wymagające precyzyjnej adaptacji projektu.

Inwestorzy celujący w 90-dniowy cykl budowy muszą zaakceptować, że czas to pieniądz. Wyższy koszt początkowy nowoczesnych technologii fundamentowania zwraca się w postaci braku przestojów, niższych kosztów obsługi budowy i szybszej przeprowadzki. Kluczem do sukcesu jest ścisła współpraca z konstruktorem i geotechnikiem jeszcze przed wbiciem pierwszej łopaty, aby grunt nie stał się przeszkodą nie do pokonania w wyścigu z czasem.

Często zadawane pytania

Czy płyta fundamentowa jest faktycznie szybsza w wykonaniu niż tradycyjne ławy?

Tak, wykonanie płyty fundamentowej zajmuje zazwyczaj 4-7 dni roboczych, podczas gdy tradycyjne ławy i ściany fundamentowe to często 3-4 tygodnie pracy (wliczając przerwy technologiczne). Płyta stanowi jednocześnie gotowe podłoże pod posadzkę (beton zatarty na gładko), co eliminuje etap wylewania „chudziaka” i zasypywania fundamentów, drastycznie przyspieszając przejście do etapu murowania ścian.

Po jakim czasie od wylania płyty można zacząć stawiać ściany w technologii tradycyjnej?

Przy zastosowaniu betonu odpowiedniej klasy (np. C20/25 lub C25/30) i sprzyjających warunkach pogodowych, murowanie można rozpocząć po osiągnięciu przez beton ok. 70% wytrzymałości, co latem następuje zazwyczaj po 5-7 dniach. W przypadku domów szkieletowych montaż kotew i podwalin jest możliwy nawet szybciej, jednak kluczowe jest monitorowanie wilgotności betonu, aby nie zamknąć wilgoci technologicznej wewnątrz ścian.

Czy fundamenty na palach śrubowych nadają się pod dom całoroczny budowany w 3 miesiące?

Tak, pale śrubowe (wkręcane) to najszybsza metoda posadowienia, zajmująca 1-2 dni i nie wymagająca przerw technologicznych na wiązanie betonu. To rozwiązanie jest idealne pod lekkie domy szkieletowe, modułowe lub z bali, jednak rzadko stosuje się je pod ciężkie budynki murowane. Pale te świetnie sprawdzają się na trudnych gruntach (np. torfy), eliminując kosztowną wymianę gruntu.

Jak poprawnie zaizolować fundament pod dom energooszczędny (WT 2021) przy szybkiej budowie?

Najlepszym rozwiązaniem jest płyta fundamentowa wykonana na tzw. „wannie” z polistyrenu ekstrudowanego (XPS) o grubości min. 15-20 cm (np. XPS 300 kPa). Taka izolacja eliminuje mostki termiczne na styku z gruntem i jest układana bezpośrednio przed zbrojeniem i betonowaniem, co nie wydłuża procesu budowy. Warto użyć gotowych kształtek brzegowych XPS, które pełnią jednocześnie funkcję szalunku traconego.

Kiedy warto zdecydować się na prefabrykowane ściany fundamentowe?

Prefabrykaty betonowe lub keramzytobetonowe są rekomendowane, gdy budowę prowadzimy w okresie jesienno-zimowym lub przy niepewnej pogodzie. Montaż odbywa się „na sucho” lub na cienkowarstwowe zaprawy klejowe, co uniezależnia postęp prac od temperatur (brak długiego czasu wiązania tradycyjnego betonu). Pozwala to na zasypanie fundamentów i start prac naziemnych w ciągu zaledwie kilku dni.

Czy szybka płyta fundamentowa jest droższa od tradycyjnych ław fundamentowych?

Koszt materiałowy płyty (dużo stali, droższy beton, XPS) jest zazwyczaj o 10-20% wyższy niż ław, ale bilans końcowy często wychodzi na korzyść płyty przy budowie ekspresowej. Oszczędzasz na robociznie (krótszy czas pracy ekipy), pracy koparki oraz eliminujesz późniejsze koszty wylewek podposadzkowych na parterze. Przy napiętym harmonogramie czas to pieniądz, a płyta jest bezkonkurencyjna czasowo.

Jakie badania gruntu są niezbędne przed wyborem fundamentu pod szybką budowę?

Konieczne jest wykonanie minimum 3 odwiertów geotechnicznych w obrysie budynku, aby określić poziom wód gruntowych i nośność warstw. Przy budowie w 3 miesiące nie ma czasu na błędy – jeśli trafisz na grunty wysadzinowe lub organiczne bez wcześniejszej wiedzy, konieczność wymiany gruntu lub przeprojektowania fundamentu może wstrzymać budowę na kluczowe tygodnie.

Jak zabezpieczyć świeży fundament przed zbyt szybkim wysychaniem w lecie?

Szybkie wiązanie betonu nie może oznaczać jego przesuszenia, co prowadzi do pęknięć skurczowych i utraty wytrzymałości. Świeży beton należy zraszać wodą przez min. 3-5 dni oraz przykryć folią budowlaną, aby zatrzymać wilgoć. Alternatywą jest stosowanie chemicznych preparatów pielęgnujących (curing compound) natryskiwanych bezpośrednio po zatarciu betonu, co jest standardem przy płytach fundamentowych.

Jaki rodzaj fundamentu wybrać na działce ze spadkiem terenu przy ograniczonym czasie?

Na skarpach najszybszym i najbezpieczniejszym rozwiązaniem są często fundamenty schodkowe (ławy) lub płyta fundamentowa z dolnym żebrem stabilizującym, wsparta ewentualnie na mikropalach. Wyrównywanie terenu poprzez nasypy pod płytę jest ryzykowne przy szybkim tempie, ponieważ nasyp wymaga czasu na osiadanie lub bardzo kosztownego zagęszczania warstwami co 30 cm, co wydłuża prace ziemne.

Maciek

O Autorze:

Nazywam się Maciej Augustyniak i od ponad 15 lat zajmuję się kompleksowymi remontami, budową domów oraz aranżacją wnętrz.

Dodaj komentarz
