Budowa domu z kredytem hipotecznym zaczyna się wcześniej niż wbicie pierwszej łopaty. Najpierw pojawia się plan: działka, projekt, pozwolenie albo zgłoszenie, kosztorys, wkład własny, harmonogram. Dopiero później bank układa finansowanie. Nie przelewa całej kwoty jednego dnia, ponieważ dom powstaje etapami. Pieniądze trafiają do inwestora w transzach, a każda kolejna wypłata zależy od postępu robót.

Zanim bank wypłaci pierwszą transzę, chce zobaczyć cały plan budowy

Kredyt na budowę domu różni się od kredytu na zakup gotowej nieruchomości. Przy mieszkaniu bank finansuje konkretny lokal z określoną ceną. Przy budowie finansuje przyszły budynek, więc analizuje nie tylko Twoje dochody, lecz także realność inwestycji. Interesuje go pytanie: czy za wskazaną kwotę da się doprowadzić dom do stanu zaakceptowanego w umowie kredytowej?

Najczęściej bank poprosi o:

  • dokument potwierdzający własność działki – na przykład odpis z księgi wieczystej;

  • projekt budowlany albo dokumentację techniczną – zgodną z zakresem planowanych prac;

  • pozwolenie na budowę lub potwierdzenie skutecznego zgłoszenia – zależnie od rodzaju inwestycji;

  • kosztorys budowlany – rozpisany na etapy, materiały, robociznę oraz przewidywane terminy;

  • operat szacunkowy – czyli wycenę nieruchomości, zwykle przygotowaną przez rzeczoznawcę majątkowego.

Kosztorys: miejsce, w którym marzenia spotykają ceny materiałów

Załóżmy, że planujesz dom o powierzchni 120 m². Przy koszcie 5 500 zł za m² potrzebujesz 660 000 zł na budowę. Masz działkę wartą 180 000 zł i 120 000 zł oszczędności. Bank może potraktować działkę oraz część wydatków własnych jako wkład własny, ale sprawdzi, czy 660 000 zł wystarczy na zakres wpisany w kosztorysie.

Przykładowy podział może wyglądać następująco:

  • stan zerowy – 90 000 zł na fundamenty, izolacje i prace ziemne;

  • stan surowy otwarty – 210 000 zł na ściany, stropy, schody, dach bez stolarki;

  • stan surowy zamknięty – 130 000 zł na okna, drzwi zewnętrzne i bramę garażową;

  • instalacje oraz tynki – 120 000 zł na elektrykę, wodę, ogrzewanie, wentylację i prace mokre;

  • wykończenie podstawowe – 110 000 zł na posadzki, łazienki, malowanie i montaż stałych elementów.

Transze kredytu – bank finansuje postępy

Transza kredytu hipotecznego na budowę domu jest częścią przyznanej kwoty, uruchamianą zgodnie z harmonogramem. Bank może wypłacić środki na konto inwestora albo bezpośrednio na rachunek wykonawcy, zależnie od zapisów umowy i swojej procedury. Najczęściej harmonogram obejmuje od trzech do pięciu wypłat.

Przy kredycie 500 000 zł podział może wyglądać prosto: 120 000 zł na start, 150 000 zł po zakończeniu stanu zerowego i części konstrukcji, 130 000 zł po zamknięciu budynku, 100 000 zł na instalacje oraz prace wykończeniowe. Bank nie interesuje się kolorem płytek, ale bardzo uważnie patrzy na zgodność postępu z kosztorysem.

Jak bank sprawdza, czy etap został wykonany?

Kontrola nie musi przypominać kontroli skarbowej. Często sprowadza się do zdjęć, wpisów w dzienniku budowy, oświadczenia inwestora, faktur albo inspekcji terenowej. Zakres zależy od banku, kwoty kredytu, etapu budowy i zapisów umowy.

Bank może wymagać:

  • dokumentacji zdjęciowej – pokazującej wykonane prace z różnych stron budynku;

  • kopii dziennika budowy – ze wpisami kierownika budowy potwierdzającymi postęp;

  • faktur lub rachunków – szczególnie przy materiałach, usługach i większych pracach;

  • wizyty przedstawiciela banku albo rzeczoznawcy – przed uruchomieniem następnej transzy.

Właśnie przy rozliczaniu transz pojawia się najwięcej napięć.

Inwestor patrzy na budowę oczami właściciela: „przecież ściany już stoją”. Bank patrzy przez kosztorys: „czy zakres z harmonogramu został wykonany w wymaganym procencie?”.

Wkład własny przy budowie domu: nie zawsze chodzi wyłącznie o gotówkę

Przy budowie domu wkład własny ma szersze znaczenie niż przy zakupie mieszkania. Może obejmować gotówkę, wartość działki, nakłady już poniesione na inwestycję, czasem wykonane prace potwierdzone dokumentami. Bank ocenia jednak wkład według własnych zasad, dlatego sama deklaracja inwestora nie wystarcza.

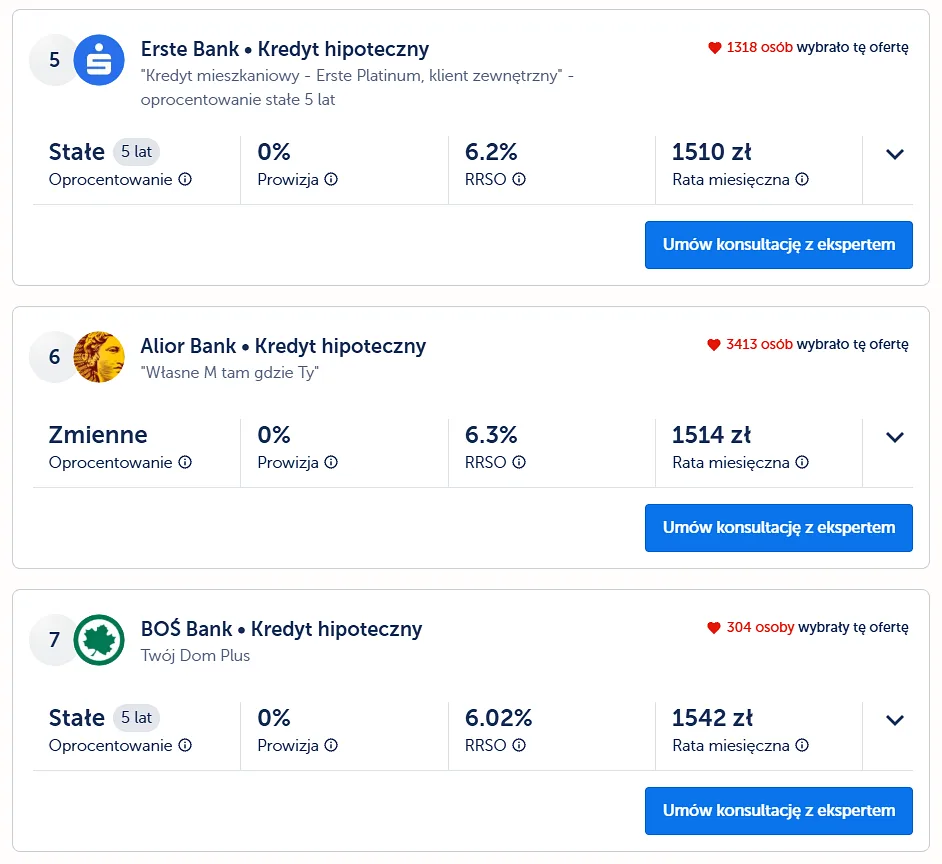

Przykładowe oferty kredytów hipotecznych Lendi. Źródło: www.lendi.pl/kalkulator-zdolnosci-kredytowej

Jeśli działka jest wolna od obciążeń i ma wartość 200 000 zł, a koszt budowy wynosi 600 000 zł, łączna wartość inwestycji po zakończeniu może wynieść około 800 000 zł. Przy kredycie 480 000 zł udział kredytu w wartości nieruchomości wynosi 60 procent. Taki poziom bywa atrakcyjniejszy niż finansowanie blisko maksymalnego limitu, bo bank widzi większy bufor bezpieczeństwa.

Do wkładu własnego mogą wejść:

  • działka budowlana – o ile należy do kredytobiorcy i ma uregulowany stan prawny;

  • oszczędności – przeznaczone na pierwsze etapy albo rezerwę na dopłaty;

  • poniesione nakłady – na projekt, przyłącza, fundamenty lub zakup materiałów;

  • prace już wykonane – potwierdzone dokumentacją, zdjęciami i wpisami kierownika budowy;

  • środki z innych źródeł – na przykład ze sprzedaży mieszkania, po zaakceptowaniu przez bank.

W tym miejscu przydaje się chłodna kalkulacja z pomocą ekspertów. Jeśli całą gotówkę wydasz przed kredytem, możesz zostać bez rezerwy na podwyżki cen. Jeśli zbyt dużą część kosztów przeniesiesz na bank, rata wzrośnie, a zdolność kredytowa może nie udźwignąć planu.

Eksperci finansowi Lendi pomagają uporządkować dokumenty, sprawdzić wymagania banków i porównać dostępne warianty finansowania jeszcze przed złożeniem wniosku. Przy budowie domu ma to szczególne znaczenie, ponieważ kredyty hipoteczne Lendi obejmują nie tylko analizę raty, lecz także sposób wypłaty transz, wymagany kosztorys, zasady kontroli postępu prac oraz harmonogram dopasowany do przebiegu inwestycji

Harmonogram spłaty w czasie budowy

Na etapie wypłaty transz spłata często wygląda inaczej niż po zakończeniu budowy. W okresie karencji płacisz zwykle same odsetki od uruchomionej kwoty, a kapitał zaczyna schodzić dopiero po wypłacie całości albo po czasie wskazanym w umowie. Dla budżetu domowego spore znaczenie ma to, czy pierwsza transza wynosi 100 000 zł, czy 250 000 zł. Odsetki są naliczane od pieniędzy już wypłaconych, nie od pełnego limitu kredytu.

Przykład:

Przy oprocentowaniu 7 procent w skali roku odsetki od uruchomionych 150 000 zł wyniosą około 875 zł miesięcznie. Po drugiej transzy i saldzie 300 000 zł wzrosną do około 1 750 zł. Po uruchomieniu pełnych 500 000 zł miesięczny koszt odsetkowy sięgnie około 2 917 zł, zanim ruszy pełna rata kapitałowo-odsetkowa.

Kosztorys bankowy kontra kosztorys wykonawcy

Kosztorys dla banku nie zawsze pokrywa się z kosztorysem od ekipy budowlanej. Wykonawca patrzy na swoją część robót. Bank potrzebuje pełnej ścieżki dojścia do stanu wpisanego w umowie. Jeśli ekipa wycenia fundamenty, ściany i dach, nie zamyka jeszcze całej inwestycji kredytowej. Potrzebne są instalacje, tynki, posadzki, ocieplenie, elewacja, odbiory, a czasem także elementy zagospodarowania terenu.

Najczęstsze błędy w kosztorysie są bardzo konkretne:

  • brak rezerwy na wzrost cen materiałów – szczególnie przy budowie rozłożonej na dwa sezony;

  • pominięcie kosztów przyłączy – prąd, woda, kanalizacja, gaz lub pompa ciepła potrafią mocno zmienić budżet;

  • zbyt ogólne pozycje – bank może poprosić o doprecyzowanie zakresu robót;

  • nierówny harmonogram – za mało pieniędzy na start albo zbyt wysoka ostatnia transza;

  • mieszanie standardów wykończenia – raz ekonomiczny, raz wysoki, bez uzasadnienia w liczbach.

Najrozsądniej ustawić kosztorys tak, aby każda transza finansowała logiczny odcinek budowy. Pierwsza nie powinna znikać wyłącznie na zaliczki. Ostatnia nie może zostać jedynym źródłem pieniędzy na prace niezbędne do rozliczenia inwestycji. Bank lubi porządek, a budowa lubi rezerwę. Ty potrzebujesz obu naraz.

Zapamiętaj!

Warto też ustalić z wykonawcami terminy płatności tak, aby nie wyprzedzały bankowego harmonogramu. Zaliczka przed rozliczeniem poprzedniego etapu może wyglądać niewinnie, lecz przy opóźnionej transzy szybko zamienia spokojny plan w kosztowną improwizację. Na budowie pieniądze zawsze potrzebują kalendarza i bezpiecznego marginesu.

Jak przygotować się do kontroli banku i nie blokować wypłaty transzy?

Najgorszy moment na szukanie dokumentów przychodzi po zakończeniu etapu, tuż przed zamówieniem materiałów na następny. Ekipa czeka, hurtownia podniosła ceny, a bank prosi o zdjęcia, wpis w dzienniku budowy i uzupełnienie jednej pozycji w kosztorysie. Z pozoru drobiazg. W kalendarzu budowy taki drobiazg potrafi przesunąć roboty o tydzień albo dwa.

Rozliczanie transzy należy prowadzić równolegle z budową. Każdy etap powinien mieć swój mały zestaw dowodów: fotografie, potwierdzenia płatności, umowy z wykonawcami, faktury, notatki od kierownika budowy. Bank nie oczekuje albumu rodzinnego z placu budowy. Potrzebuje czytelnego potwierdzenia, że środki zostały wykorzystane zgodnie z celem.

Do bezpiecznego rozliczenia przydadzą się:

  • zdjęcia wykonane z tych samych miejsc – dzięki temu łatwo pokazać zmianę między etapami;

  • wpisy kierownika budowy – krótkie, rzeczowe, zgodne z faktycznym postępem robót;

  • faktury za materiały i usługi – najlepiej opisane nazwą etapu oraz datą płatności;

  • potwierdzenia przelewów – szczególnie przy większych kwotach przekazywanych wykonawcom;

  • osobny folder na dokumenty bankowe – cyfrowy lub papierowy, lecz prowadzony od pierwszego dnia.

Taki porządek nie odbiera budowie spontaniczności. On chroni Twoje pieniądze. Jeżeli bank widzi spójne dokumenty, rozliczenie zwykle przebiega spokojniej. Jeżeli dokumentacja jest poszarpana, analityk zaczyna zadawać pytania. Każde pytanie wydłuża drogę do następnej wypłaty.

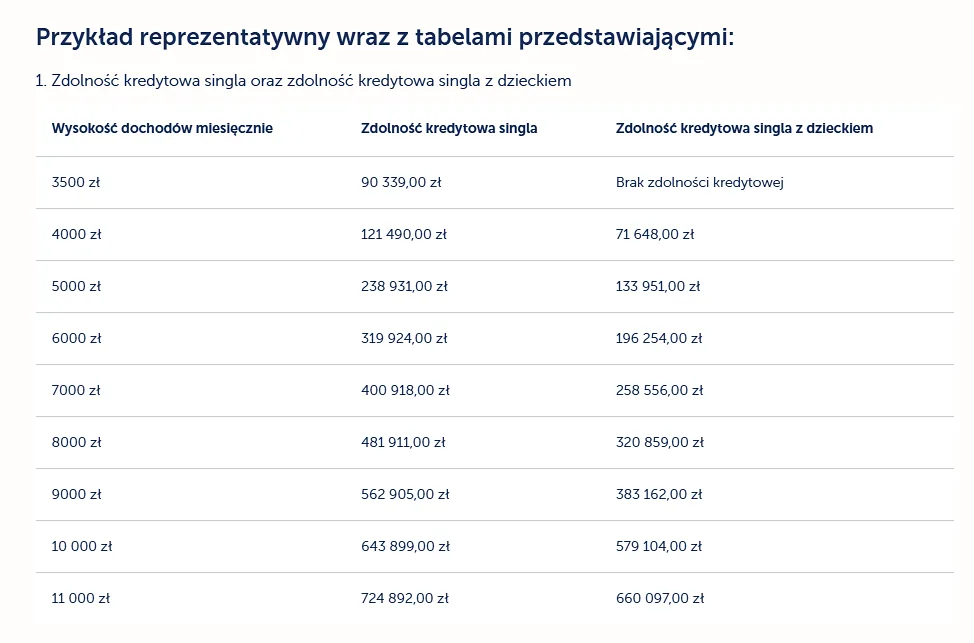

Przykłady reprezentatywne zdolności kredytowej – kalkulator Lendi. Źródło: www.lendi.pl/kalkulator-zdolnosci-kredytowej

Bank kontroluje kosztorys, a Ty kontrolujesz płynność

Bankowa procedura skupia się na zgodności z umową. Twoim zadaniem jest utrzymać płynność na placu budowy. Wypłata transzy bywa poprzedzona oględzinami, analizą dokumentów albo zamówieniem inspekcji. W tym czasie rachunki nie znikają. Wykonawca chce zaliczki, hurtownia wymaga płatności przed dostawą, a kierownik budowy przypomina o odbiorach.

Najbezpieczniej zbudować budżet z trzema warstwami:

  • środki z kredytu – uruchamiane zgodnie z harmonogramem transz;

  • wkład własny – przeznaczony na start, koszty nieobjęte kredytem i wymagane dopłaty;

  • rezerwa bezpieczeństwa – najlepiej 10–15 procent kosztów budowy, dostępna bez procedur bankowych.

Przy inwestycji wartej 700 000 zł rezerwa 70 000–105 000 zł brzmi ambitnie, ale w realiach budowy daje oddech. Nie zawsze musi leżeć na jednym rachunku od pierwszego dnia.

Ważne, aby plan finansowania przewidywał źródło pokrycia nieoczekiwanych wydatków. Brak rezerwy sprawia, że nawet niewielkie opóźnienie transzy zaczyna decydować o terminie montażu okien albo wejściu instalatora.

Osobny temat stanowią koszty poboczne. Wycena, prowizja, opłaty za inspekcję, ubezpieczenie nieruchomości w budowie, zabezpieczenie pomostowe do czasu wpisu hipoteki oraz ewentualne aneksy mogą zwiększyć całkowity koszt finansowania. Przy kredycie 500 000 zł nawet opłata rzędu 0,5 procent daje 2 500 zł.

Inspekcja za 300–600 zł przy czterech transzach potrafi dołożyć następne 1 200–2 400 zł. Nie są to kwoty decydujące o sensie budowy, lecz powinny znaleźć miejsce w planie. Budżet bez tych pozycji wygląda atrakcyjnie na papierze, a później zaczyna zabierać środki przeznaczone na materiały albo robociznę.

W jaki sposób Lendi może wesprzeć inwestora przed złożeniem wniosku?

W Lendi pracują eksperci finansowi i eksperci kredytowi, którzy pomagają przejść przez porównanie ofert, kompletowanie dokumentów oraz złożenie wniosku. Ważna jest tu perspektywa pośrednika kredytowego: inwestor nie musi samodzielnie sprawdzać procedur w każdym banku, bo może omówić warianty z osobą znającą wymagania instytucji finansowych.

Konsultacje są dostępne zdalnie albo w placówkach, dzięki czemu temat budowy da się uporządkować bez odkładania pracy, spotkań z wykonawcami i rodzinnych obowiązków.

Przed wyborem banku należy omówić:

  • czy wartość działki zostanie zaliczona jako wkład własny;

  • ile transz przewiduje bank i jakie dokumenty będą wymagane przed wypłatą następnej;

  • jak długo może trwać karencja w spłacie kapitału;

  • czy bank wymaga faktur, inspekcji, zdjęć albo operatu po każdym etapie;

  • jak wygląda zmiana kosztorysu po wzroście cen materiałów.

Jeśli planujesz budowę domu i chcesz sprawdzić, jak bank może rozliczać transze w Twojej sytuacji, skorzystaj z konsultacji oferowanych przez ekspertów Lendi.
